近日,北京市支持河北雄安新区建设的雄安宣武医院项目实现主体结构封顶。这是北京市支持雄安新区建设的“三校一院”交钥匙工程中体量最大的工程,将成为雄安新区第一座大型三级甲等医院。



据装配式建筑产业网获悉,2017年8月17日,北京市与河北省共同签署《北京市人民政府、河北省人民政府关于共同推进河北雄安新区规划建设战略合作协议》,北京市以“交钥匙”方式在雄安新区启动“三校一院”项目建设,以实际行动支持首都教育、卫生优质资源落地新区。雄安宣武医院就是“三校一院”中的“一院”。由北京宣武医院主导建设,北京建工集团负责施工。项目工程占地面积13.17公顷,总建筑面积12.2万平方米,包括门诊楼、医技楼、住院楼、科研楼等,建成后将成为拥有600个床位的独立运行三级甲等医院,肩负医疗、教学、科研、预防、保健、康复等多重使命,为雄安新区及周边居民提供高水准、全方位的优质医疗服务,并辐射京津冀区域,助力京津冀医疗和健康保障均衡、协同发展。

首善标准之下的“北京速度”

一座现代化三甲医院在雄安新区拔地而起,对于建设者来说是一场“大考”。医疗建筑素来都是功能分区复杂、内部结构多变,以高标准设计的雄安宣武医院项目更是如此。



据北京建工集团项目经理赵育华介绍:“作为医疗建筑,为了确保最优的医疗设施布局、功能分布和就医动线安排,项目的每个楼层结构都是不同的空间设计方案、不同的功能要求。这个项目顶板厚度是民用住宅楼的3到5倍,地下还有结构长度超过260米的超长结构。主要用于内部空间分割的钢混凝土柱多达447根,主体结构钢骨柱有十余种不同的形式。”

项目技术负责人张宇来说,雄安宣武医院项目堪称“阻尼器博物馆”。为了确保严格的抗震标准在不同空间区域落地,整个项目共用粘滞阻尼器90套、剪切型金属阻尼器54套、U型金属阻尼器36套,阻尼器安装数之多、种类之庞杂堪称空前,凡是市面上有的阻尼器,都可以在项目中找到,这对预埋精度提出了极高的要求。面对前所未有的挑战,建设者没有退缩。

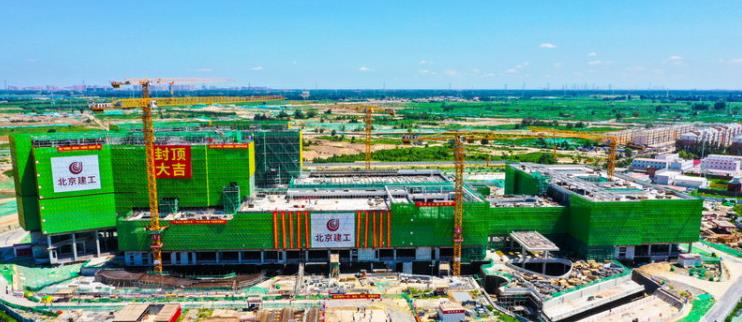

今年4月20日,项目全面冲出正负零。按既定目标,8月初要实现主体结构封顶。5座单体地上结构,结构施工工期满打满算仅有3个月。看似不可能完成的任务,项目团队积极应战。

坚持方案先行。技术部门牵头开展图纸整理、深化,方案策划,把控每一个细节,指导现场施工。为了提高效率,生产部门因区制宜,将现场分为A、B、C三区,把任务层层分解,因地制宜制定施工组织计划,充分调动各区积极性、创造力。

坚持优化管理。施工现场将进度管控细化到每一组物料、每一道工序、每一名班组成员,全面铺开平行作业、流水作业、交叉作业,确保施工生产效率始终高位运转。结构施工关键阶段,共有1300多名管理人员和劳务人员人同时在现场,上演了“千人会战”的火热场面。

在项目团队努力下,仅用3个月便在雄安新区“拔”起了一座现代化三甲医院的主体结构,用实际行动诠释了首善标准之下的“北京速度”!

“智慧工地”创造标杆工程

在建设过程中,项目团队引入基于BIM模型的4D、5D建设施工技术和基于数字平台的智慧工地系统,通过实时采集的数据汇总和物联网系统,建造起“虚拟医院”,并打造出一整套可以完整、立体、统一指导施工流程操作的“指挥系统”。



走进项目施工现场,“智慧工地”扑面而来。所有焊工、塔吊司机等特殊工种人员的信息录入到智慧建造系统,二维码扫一扫,任何一名作业人员的基本情况一目了然。

“项目控制室装置有2023倍变焦的高清摄像头。”张宇介绍说,这是项目内部的“天眼”,毫不夸张地说,它们甚至可以聚焦到500米开外脚手架丛林中工人身上的安全带搭扣上,实现“以天文标准掌控施工现场所有细节”,为项目施工中的管理数字化、系统化、智能化奠定坚实的数据基础。

在项目现场,施工机械不仅有“眼”,还有“嘴”。通过塔吊安装的智慧监控系统,每个清早上工时段,通过指挥平台,塔吊就能自动给管理人员“发送”一份前一天运转情况的日志报告。

通过智慧物料泵的应用,进入现场的建筑材料从过泵称重、种类标注到单据表格打印,传统施工现场全程需要专人值守的材料入场验收工作实现了全流程自动化,材料可追溯和流程标准化,巡查现场时,管理人员只需在一个施工部位手机扫描构建二维码,就可以直接调出包括该部位的3D模型、BIM信息、建造标准、材料来源以及与周边关联专业施工的相互关系,“指尖上的施工管理”正在这个工地成为现实。

截至目前,项目团队在医院项目施工中,共创新研发探索出智慧工地管理成果4项,并获评河北省创建智慧工地示范工程(三星级)。

11月中旬完成外檐亮相

“如今,项目如期实现主体结构封顶,当前已进入二次结构施工的全新阶段,预计将于11月中旬完成外檐亮相,12月前完成幕墙封闭以及二次结构砌筑。”赵育华说。



结构封顶并不意味着“大考”的结束。作为按照绿色医院建筑评价三星级标准规划建设的高标准医疗机构,项目在暖通、给排水、强电、智能建筑、装修、景观、节能等施工项目外,还增加了医用气体、物流传输、净化、防护、太阳能利用系统、污水处理排放、生活垃圾处置、医疗垃圾处置、厨余垃圾处置和危险化学品废弃物处置等近21项专业系统。

“进入新的施工阶段,所有这些都将成为项目团队即将应对的新挑战。在保证施工质量的前提下,我们要快一点,再快一点!工程早一天建成,雄安新区的群众就能早一天在家门口享受到高标准的医疗服务。”赵育华说。
